              安全用電知識-家用電器使用及電線電纜接線規范-電百科

              放電纜如何施工,電纜敷設安裝施工多少錢一米?

              電百科 195 ℃ 鴻盛標牌
              放電纜如何施工,電纜敷設安裝施工多少錢一米?
              放電纜施工不僅是個體力活也是一個技術活,敷設普通電纜還好,特殊電纜就需要專用工具和專業技術指導安裝;才能發揮電纜的電氣性能;下面就來介紹下放電纜如何施工及電纜敷設安裝施工價格。
              一、放電纜的心得體會
              敷設電纜是每個電氣人員再熟悉不過的事情了,也許會說放電纜就是要人多,在堆人上去,你拉一下我拉一下就完了。其實放電纜也是一個技術活,隔多少距離站一個人,哪些地方需要特別安排人員,哪些地方需要協調指揮等等,這些細節工作直接影響著電纜敷設的質量和效率。打個比方,指揮得當,安排合理的團隊,一上午可以放5根3*185+1*95的低壓電纜,而那些指揮紊亂、人員安排不合理的隊伍,一上午的時間最多可能只放一到兩根,而且這些人都會拉得非常累,甚至比剛才那些拉了四、五根電纜的人感覺還要累。這就是區別。
              1、電纜敷設安裝應由有資格的專業單位或專業人員進行,不符合有關規范規定要求的施工和安裝,有可能導致電纜系統不能正常運行。

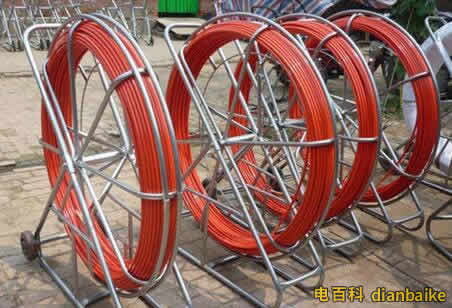

              2、人力敷設電纜時,應統一指揮控制節奏,每隔 1.5~3米有一人肩扛電纜,邊放邊拉,慢慢施放。

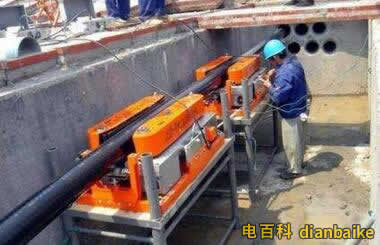

              3、機械施放電纜時,一般采用專用電纜敷設機并配備必要牽引工具,牽引力大小適當、控制均勻,以免損壞電纜。
              4、施放電纜前,要檢查電纜外觀及封頭是否完好無損,施放時注意電纜盤的旋轉方向,不要壓扁或刮傷電纜外護套,在冬季低溫時切勿以摔打方式來校直電纜,以免絕緣、護套開裂。
              5、敷設時電纜的彎曲半徑要大于規定值。在電纜敷設安裝前、后用 1000V兆歐表測量電纜各導體之間絕緣電阻是否正常,并根據電纜型號規格、長度及環境溫度的不同對測量結果作適當地修正,小規格(10mm2 以下實芯導體)電纜還應測量導體是否通斷。
              6、電纜如直埋敷設,要注意土壤條件,一般建筑物下電纜的埋設深度不小于 0.3米,較松軟的或周邊環境較復雜的,如耕地、建筑施工工地或道路等,要有一定的埋設深度(0.7~1米),以防直埋電纜受到意外損害,必要時應豎立明顯的標志。
              放電纜如何施工,電纜敷設安裝施工多少錢一米?
              二、電纜敷設施工多少錢一米?
              以前傳統計算方法以敷設一根YJV-10/8.7KV3*240+1*120長度為500米電纜為例,電纜經過路徑有電纜溝段,中段經過高處5米沿電纜橋架敷設,后段又穿越電纜溝進入配電室。轉彎處4處變高4處等共計8處計算。
              如果采用純人力來敷設,最少需要120人一天時間,每人工按150元/日計算120*150=18000元。另外人工敷設又存在較大的危險性。比如在電纜敷設轉彎處,人工上下的電纜井口,在高空敷設等處極易發生擠傷、摔傷的安全事故。如果采用電動設備如微動卷揚只需要20人就半天多的時間就可以放完耗費人工20*150=3000元。而采用機械微卷揚方式敷設電纜,不但極大的節省了人力物力,杜絕了安全事故。加快了施工進度。
              另外現在都喜歡算多少錢一米,如果一般敷設環境下,按電纜的大小計算:25以下4塊一米,35到95平方7.5元一米,120到240平方15元一米。如果敷設條件特殊可能要貴一倍左右。
              所以需要根據施工環境(預埋、橋架安裝等)、電纜粗細等其他要求來共同核算造價或工費。
              放電纜如何施工,電纜敷設安裝施工多少錢一米?
              更多關于放電纜施工問題請關注電百科,盜載必究。
