              電力電纜行業防火封堵施工方案

              電百科 186 ℃ 鴻盛標牌
              電力電纜行業防火封堵施工方案
              電力電纜遍布城市的每個角落,密如蛛網錯綜復雜,在狹小的空間里重疊交錯,電纜往往由于絕緣過熱、老化,或遭受外力損壞等,易發生故障。電纜火災其特點是火勢特別兇猛,而且沿著電纜群很快蔓延,加上電纜豎井高落差形成的自然抽風作用,火勢會迅速蔓延到主控室。
              本防火封堵工程是根據電力行業電纜選擇與敷設的設計條例規定對廠區、變電站、電力傳輸和信息傳輸系統中的電纜隧道,電纜孔洞進行防火封堵。下面就來介紹具體防火封堵施工方案。
               一、防火封堵工程范圍
              1、阻火隔墻的設置:在電纜隧道(或電纜溝)內按以下規定設置阻火隔墻。
              (1)電纜隧道的進出口處
              (2)電纜隧道長度超過100米時,在每100米間距內設置一個阻火隔墻
              (3)電纜隧道與電纜溝的交接處
              (4)電纜隧道與大型電纜室的交接處
              (5)戶外配電裝置電纜溝相連的通道間
              (6)不同電壓等級配電裝置電纜連通間或配電裝置的中間位置以及通向廠房的入口處
              2、孔洞的封堵:下列各種孔洞應封堵
              (1)各種開關柜、控制屏、動力箱等電器設備進出線穿過樓板或隔墻的孔洞
              (2)多段配電裝置對應的溝道分段處或交接處
              (3)電纜穿過樓板或隔墻的孔洞
              (4)電纜橋架穿過樓板或隔墻的孔洞
              3、電纜管口的封堵:由電纜室、電纜隧道、電纜溝引出的電纜管口。
              4、防火涂層或防火包帶
              (1)通過阻火隔墻和封堵孔洞的電纜應在通過孔洞的兩端電纜表面涂刷長度不小于1米,厚度1mm的防火涂料或纏繞防火卷帶。
              (2)所有封堵孔洞處支撐架或固定封堵材料的鋼制件表面應涂刷厚度為1mm的防火涂料。
              5、防火分割
              (1)對大的電纜束或多層電纜應用防火板或防火卷帶進行層間分割封堵。
              (2)電纜隧道、電纜溝每隔60米劃分防火隔斷設置阻火墻,豎井和隧道或電纜溝(橋架)接口處,應采用有效阻火材料封堵。
               二、防火封堵工程的引用標準
              1、引用標準
              GB5022-1996         火力發電廠與變電所設計防火規范
              GA 161-1997          防火封堵材料的性能要求和試驗方法
              GBJ 16 – 1987              建筑設計防火規范
              GB50168-92           電器裝置安裝工程 電纜線路施工及驗收規范
              GB50217-94           電力工程電纜設計規范
              GB50229-96           火力發電廠與變電所設計防火規范
              2、可靠性
              所有封堵部位經長期使用除人為損壞以外,不應發生自燃破損、散落、坍塌等現象
              所有豎向井道的封堵,首先應在封堵部位底部用L50×50×4的角鋼支承架固定在四周,用防火板或鋼網作托架,在托架上用可膨脹的防火材料填實密封,保證外觀平整美觀,封堵面上應能承受巡視人員的荷載。
              3、適用性
              所有封堵部位應便于增補或更換電纜
              4、外觀應整齊美觀
              三、防火發泡磚
              由我公司自主研制開發的防火發泡磚,綜合了無機防火堵料嚴密可靠和有機防火堵料便于拆卸增容的優點。它的封堵機械強度高、耐火時間長、膨脹倍數高、耐水、耐油性能好、有效期長,特別適合封堵尺寸大于500mm的孔洞,是阻火包的換代產品,并在最近幾年得到推廣應用。已在國電紅雁池電廠、華電哈密二電廠、大唐大化水電總廠、華能海南電廠、甘肅靖遠電廠、南方電網廣西電網公司、國網陜西電力渭南供電局、南方電網深圳換流站、新疆電力公司等數家電廠或變電站采用,受到用戶的一致好評。

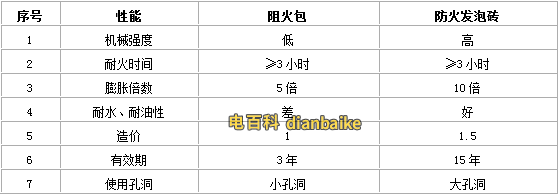

              阻火包與防火發泡磚性能對照表
              阻火包與防火發泡磚性能對照表
              四、防火發泡磚的應用:
              在上述防火封堵工程中將大量采用我公司研制的防火發泡磚。取代傳統的阻火包或礦棉等封堵材料。它的特性如下:
              1、耐火極限在同等條件下超過阻火包的三倍。
              2、封堵面牢固平整,發泡磚外形制成榫槽結構。施工碼放時自然咬合一體外觀平整,不易滑落、坍塌。
              3、可加工性:發泡磚可根據被封堵的外形進行現場加工或批量制造異型發泡磚使封堵更為密實可靠。
              4、使用壽命長:由于發泡磚自身耐潮、耐腐蝕、防鼠害,牢固可靠,可長期使用。
              5、熱導率低,耐火性能為180min
              6、氣密性能為3.2m3/(m2.n)遇火膨脹5倍以上
              7、使用有效期15年,無毒、無污染的無機、有機膨脹復合材料
              8、外形便于溝、孔、洞的砌放,平整美觀
              9、有安裝固定架(豎井),可重復拆裝,有承重能力
              五、施工過程
              首先,封堵材料運送到工地后,應按照乙方提供的檢驗報告對產品進行驗收:檢查是否有合格證,檢查生產廠家是否與檢驗報告一致。
              其次,檢查施工準備工作,包括施工人員的培訓、輔助材料和施工工具的準備。
              第三,施工正式開始前,選擇幾個有代表性的孔洞做樣板,先行驗收,合格后按照此標準展開。
              根據電力系統電線、電纜多,環境要求高的特點,要求施工中要特別強調對光纜的保護,最大限度減少施工噪音和粉塵擴散。
              六、施工方案
              工程方案能滿足180分鐘以上耐火極限,使電廠、變電所消防要求標準,達到一級防火標準。工程使用的主要封堵材料為本公司最新研制成功的防火發泡磚。下面分別加以說明。

              豎井封堵
              對于立式豎井,用40×40×3mm角鋼做鋼架,要求鋼架的間隔在40cm以內,并刷涂鋼結構防火涂料。
              鋼架上平鋪一層7mm厚防火板,在防火板上堆砌防火發泡磚,厚度為24cm。防火發泡磚與電纜的間隙用軟堵料填充。
              考慮到增容和拆改的方便,在豎井封堵的防火發泡磚正面或側面用電鉆打相應的電纜孔徑,用軟堵料密封即可。
              配電柜封堵
              在各類盤、柜底部與電纜溝之間,用防火發泡磚作隔離墻或隔離面封堵,盤、柜底面空間有限,也得平鋪120mm封堵,并用軟堵料密封。
              孔(洞)封堵
              孔(洞)用防火發泡磚按墻面砌成,發泡磚間、發泡磚與墻面間用軟堵料密封。
              電纜溝封堵
              電纜溝用防火發泡磚按24cm厚砌阻火墻,發泡磚間、發泡磚與墻面間用軟堵料密封。
              七、工程施工保障措施
              項目負責人——項目技術人員——項目施工人員
              八、防火封堵工程范圍:
              1、阻火隔墻的設置:在電纜隧道(或電纜溝)內按以下規定設置阻火隔墻。
              2、電纜隧道的進出口處。
              3、電纜隧道長度超過100米時,在每30米間距內設置一個阻火隔墻。
              4、電纜隧道與大型電纜室的交接處。
              5、電纜隧道與電纜溝的交接處。
              6、戶外配電裝置電纜溝相連的通道間。
              7、不同電壓等級配電裝置電纜連通間或配電裝置的中間位置及通向廠房的入口處。
              8、孔洞的封堵:下列各種孔洞應封堵。
              9、各種開關柜、控制屏、動力箱等電器設備進出線穿過樓板或隔墻的孔洞。
              10、電纜穿過樓板或隔墻的孔洞。
              11、電纜橋架穿過樓板或隔墻的孔洞。
              12、電纜管口的封堵:由電纜室、電纜隧道、電纜溝引出的電纜管口。
              13、防火涂層或防火包帶。
              14、通過阻火隔墻和封堵孔洞的電纜應在通過孔洞的兩端電纜表面涂刷長度不小于1米,厚度1mm的防火涂料或纏繞防火卷帶。
              15、所有封堵孔洞處支承架或固定封堵材料的鋼制件表面應涂刷厚度1mm的防火涂料。
              16、防火分隔:對大的電纜束或多層電纜應用防火板或防火卷帶進行層間分隔。
              九、施工質量保證措施
              1、施工前公司派技術人員結合業主提供的技術資料到現場進行勘測,并制定施工方案。
              2、施工前對操作工人進行技術和安全培訓。
              3、嚴格按照施工方案進行施工。
              4、公司派技術人員到施工現場監督指導。
              十、工程施工安全保障措施
              1、組織施工人員進行施工培訓,按施工工藝規程和安全操作規程進行施工。
              2、施工人員進入現場必須戴安全帽、穿工作服。
              3、按照甲方的要求接電、用電。
              4、施工現場嚴禁吸煙。
              5、嚴禁施工人員蹬踏電纜橋架。
              6、嚴禁施工人員進入與施工無關的區域。
              7、及時清理施工現場,保持現場環境衛生。
              十一、施工方出具驗收文件,主要包括:
              a.開工申請報告
              b.施工技術方案
              c.工程統計表
              d.企業資質
              e.產品合格證
              十二、驗收標準
              1、耐火極限
              必須滿足180min以上的耐火極限。
              2、外觀
              保證封堵部位外觀平整美觀。
              3、可靠性
              要求封嚴、封實,封堵部位不透光、不漏風。
              4、強度
              對于豎井封堵面上應能滿足一個巡視人員的荷載,大的穿墻孔洞不應發生自然破損、散落、坍塌等現象。
              十三、售后服務
              由于電力系統增容、拆改頻繁,售后服務顯得尤為重要。盡管有的甲方要求各部門在拆改后復原,但是非專業人員完全復原有相當難度,時間一長可能面目全非,這樣要求售后服務隊伍隨叫隨到,還有各地辦事處,會在24小時內趕到現場,解決用戶的后顧之憂。更多關于電纜防火封堵問題請關注電百科,盜載必究。
